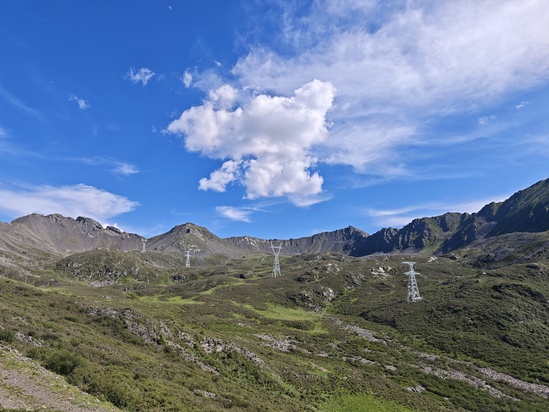

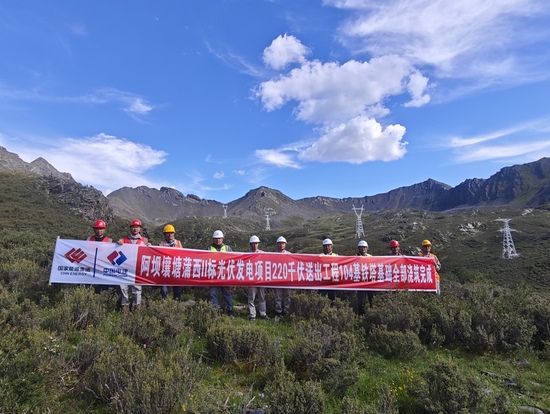

7月31日,設計院承建的四川國能阿壩光伏項目220千伏送出工程104基鐵塔基礎全部完成澆筑,標志著線路工程進入組塔、架線階段。
四川國能阿壩光伏項目220千伏送出工程線路全長34.9千米,新建鐵塔104基,采用單回架設方式。線路起自蒲西Ⅱ標光伏項目220千伏升壓站,向東南方向延伸,途經阿壩州壤塘縣、金川縣,最終接入綽斯甲水電站220千伏升壓站。沿途海拔介于2500米至4700米之間,地形以山地為主。 自項目開工以來,設計院高度重視并周密部署,編制多個工程方案,嚴格落實安全技術雙交底工作。項目部通過系統化的安全管控、精細化的過程管理,實施全程監護機制,確保人工挖孔樁施工作業安全。最終,在長達6個月的冰雪覆蓋期條件下,完成所有基礎的開挖與澆筑工作。
后續,設計院將繼續嚴格把控進度計劃,確保線路按時貫通,為項目整體投運奠定堅實基礎。
|
